鄂城鋼鐵公司全係統檢修完美收官,“新”在哪?
2026-04-16 01:34:16
為2024年開好頭、起好步
助力全係統高效穩定生產蓄力加油
2023年12月15日
該公司係統檢修工作全麵鋪開
各相關部門和單位協同作戰
僅月餘時間
完成1300餘項檢修任務,安全事故為零
保障該公司主產線設備後續穩定運行
為該公司全係統穩產、高產奠定良好基礎
1300餘檢修項目,投入人員最大峰值達3400多人次,這次係統檢修是鄂鋼曆史上跨度時間最長,投入人力、物力最多的一次檢修,且麵對冬季寒冬和交叉作業等多種不利影響,質量控製、工期保障、安全管理、環保管控等方麵均麵臨極大的風險與挑戰,項目之繁雜、人數之眾多、形勢之緊迫、難度之大,前所未有。
本次係統檢修,現場安全事故為零,項目完成率100%,ESOP計劃驗證率100%,創建標準化檢修現場11個,主線工期均較原計劃提前5%以上。
鄂鋼再一次精準、高效地完成了艱巨的任務,鄂鋼人到底是怎麼做到的?檢修過程我們有哪些好的、新的做法?
組織模式新
檢修前,係統策劃嚴把關。2023年4月以來,在公司領導的指導、關注下,設備管理部組織召開各類方案審核及工作協調會20餘次,把好項目立項關。圍繞檢修“八項準備”,全麵梳理、細化係統檢修的“人機料法環”策劃工作,同時下發專項競賽方案,激勵各檢修單位提升檢修執行效能。
實施過程新

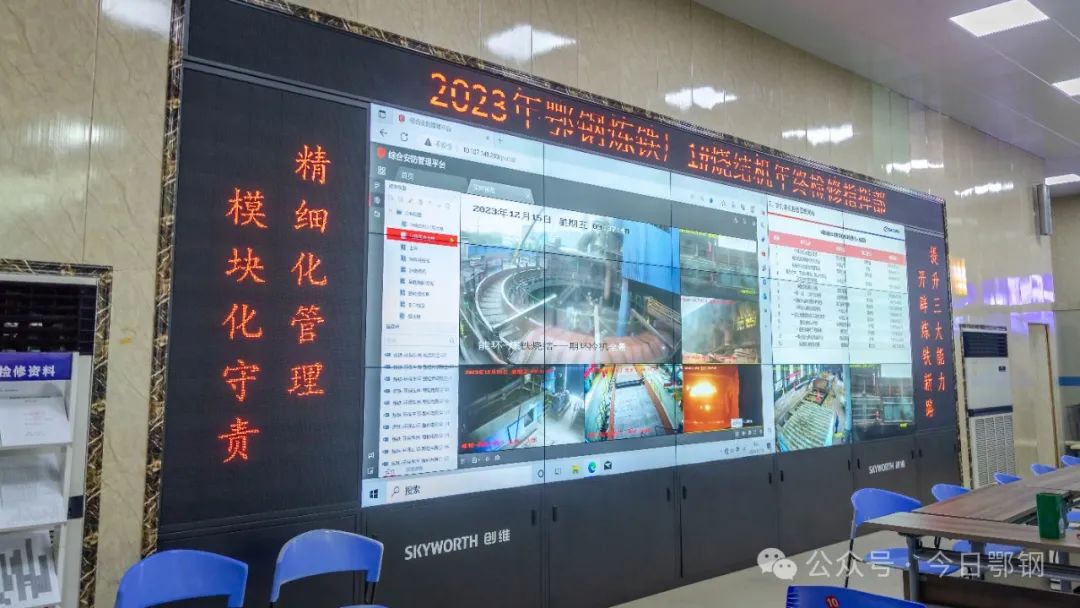

檢修中,科學組織強管控。設備管理部組織建立檢修指揮中心,協同各部門,發動各單位全員參與檢修管理,通過管理網格化、檢修管控日誌、專項安全、質量通報等管理工具,壓實過程管理責任,保障了檢修全過程安全、質量、進度受控。

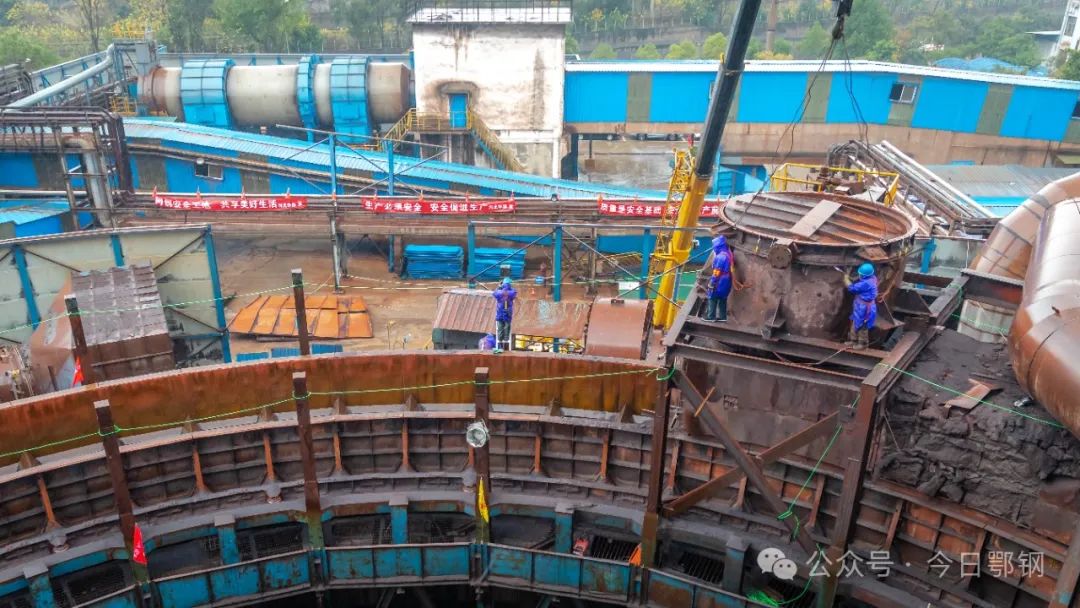

檢修中,全麵創新促發展。推進技術創新,通過寬厚板集控和設備改造,拓展產品規格;推進施工工藝創新,2#高爐中修期間,采取分段作業、優化工序等方式,提升工效;推進管理創新,通過製定《係統檢修管理手冊》,對係統檢修進行一體化策劃安排,通過雲監控等智慧化手段,對檢修過程進行全視角監控。

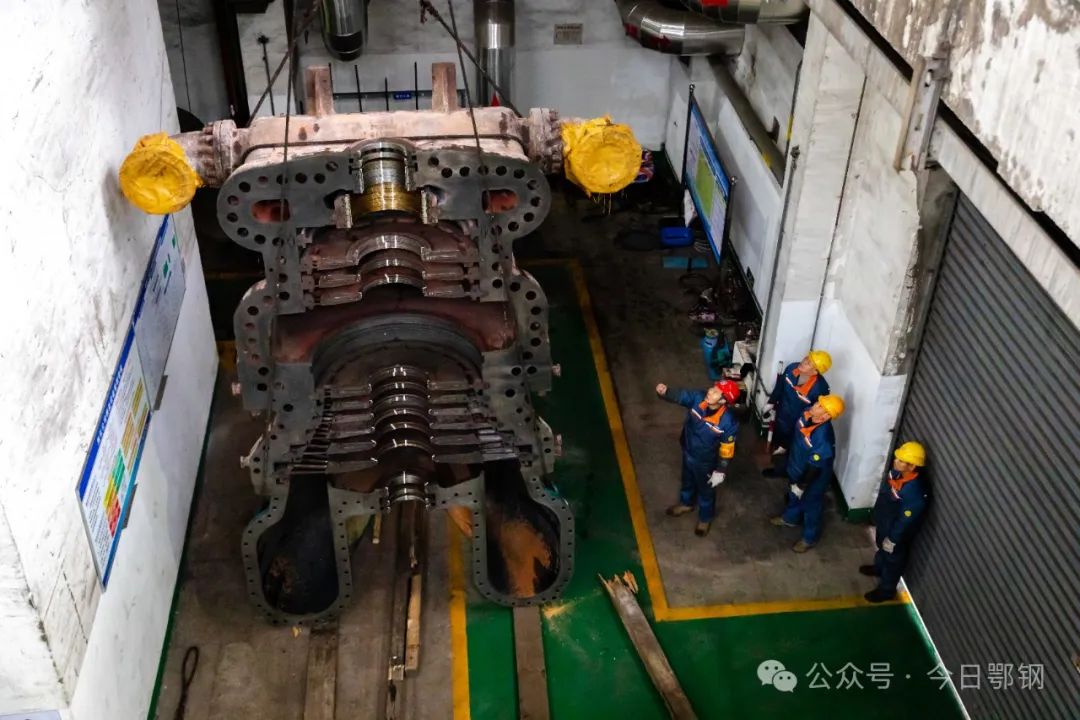

檢修中,一線職工展擔當。檢修期間,軋材工序運行車間檢修班勇挑大梁,承擔起棒二加熱爐檢修作業12項,是此次檢修的主力軍,進一步提升了操檢維調一體化水平。各檢修區域一線職工展現擔當作為,發揮檢修後最大效能,親自動手為機械設備“美容”,讓“設備見本色”,清清爽爽迎新年。
修後效果新

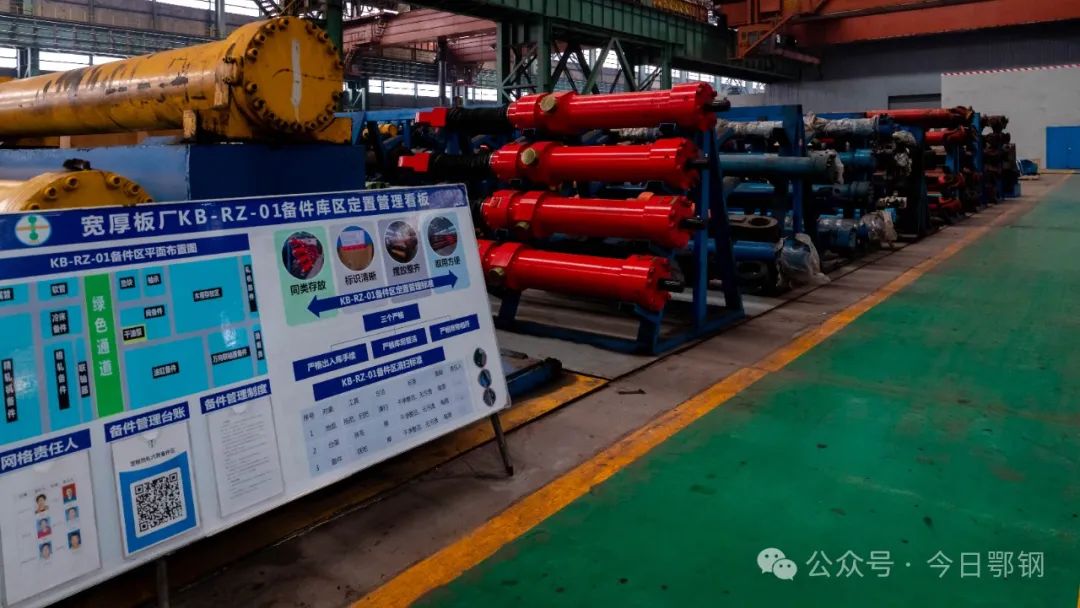

檢修後,三清退場煥新顏。設備管理部製定三清退場檢查標準,要求各項目單位及施工單位對完工區域及時做到清理、清洗、清掃,並同步開展三清退場專項檢查,讓檢修後的設備、現場環境“煥然一新”。
檢修後,設備隱患得消除。設備技術性能恢複率均好於預期,其中核心工序2#高爐、1#燒結機、東區幹熄焦、1、2#轉爐,棒三加熱爐,寬厚板1#加熱爐大修、1#亞臨界等產線設備隱患均已得到消除、功能精度全麵提升,為公司一季度開門紅創造有利條件。(覃燕妮 桂多)
來源:今日鄂鋼
編輯:溫曉霞
相關文檔
版權說明
【2】 凡本網注明"來源:XXX(非中國鋼鐵新聞網)"的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,並不代表本網 讚同其觀點,不構成投資建議。
【3】 如果您對新聞發表評論,請遵守國家相關法律、法規,尊重網上道德,並承擔一切因您的行為而直接或間接引起的法律 責任。
【4】 如因作品內容、版權和其它問題需要同本網聯係的。電話:010—010-64411649
地址:北京市朝陽區安貞裏三區26樓 郵編:100029 電話:(010)64442120/(010)64442123 傳真:(010)64411645 電子郵箱:
中國冶金報/中國鋼鐵新聞網法律顧問:大成律師事務所 楊貴生律師 電話: Email:
中國鋼鐵新聞網版權所有,未經書麵授權禁止使用 京ICP備07016269號 京公網安備11010502033228
