以“12334”施工管理模式匠心築夢於“綠丘”之下——衢州體育中心“三館”工程建設紀實
2026-04-14 22:41:55

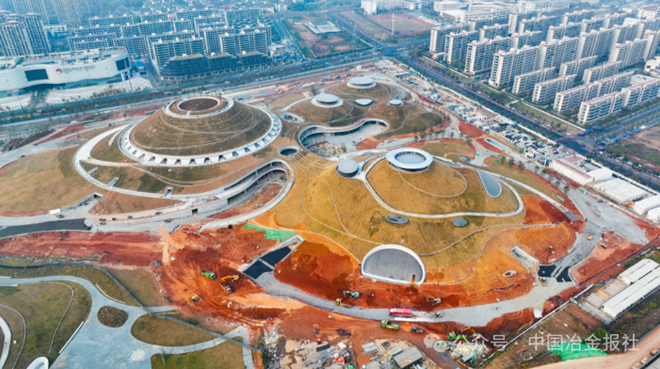

2025年12月24日,上海寶冶承建的衢州市體育中心工程-三館及配套工程項目提前完成竣工驗收。從空中俯瞰,體育館、遊泳館、綜合訓練館近90%的屋麵被綠植覆蓋,形如一片“綠色丘陵”,與周邊山水景觀渾然一體。項目自2023年2月6日開工以來,經過1052天的奮戰,全球規模最大的覆土建築群正式落成,“一場三館”的城市新地標完整呈現於世人麵前。當人們驚歎於“消失的體育公園”與起伏綠丘的詩意融合時,少有人知其背後不僅是混凝土與鋼筋的物理凝結,更是一場以超前理念為引領、以尖端技術為引擎、以智慧管理為脈絡、以極致匠心為靈魂的複雜係統工程。

藍圖落地,挑戰啟程——
“一個理念”統領和“兩大核心”引擎的總控謀劃
項目自誕生之初,便承載著將建築徹底融入自然的顛覆性設計理念,其核心挑戰在於如何讓龐大的建築群體“隱”於起伏的“綠丘”之下。這就形成了以該項目獨有的超大異形截麵預應力清水混凝土環梁、超大直徑重載混凝土密肋梁薄殼結構和大坡度多曲率組合屋蓋混凝土施工為核心的世界級難題,以及實現建築覆土、大麵積綠植屋麵與自然地形融合的設計理念,打造集生態、藝術與功能於一體的文體綜合體。
“一個理念”和“兩大核心”:麵對如此複雜的係統挑戰,傳統的、按部就班的施工組織思維已難以為繼。項目管理團隊在動工前,便確立了“一個理念”統領和“兩大核心”引擎的總控謀劃,以此作為整個項目施工管理的總綱領。“一個理念”就是生態共生與全功能融合,此理念絕非停留在口號或後期綠化點綴,而是深度前置、逆向牽引所有施工決策的“基因”,指導技術選型與工序安排。“兩大核心”引擎就是技術破界與總包統籌,通過技術攻堅為世界級難題提供“中國解法”;強化施工總承包的“中樞”權威,統攬設計、采購、施工,將數十家分包單位整合為一個目標一致、動作協同的“超級艦隊”。
公司抽調來自各係統的骨幹力量,組織成立了施工、技術、質量、安全、交通協調、物資、後勤保障7個職能部門,組建了一支經驗豐富、專業過硬的施工管理團隊。同時,引入BIM技術谘詢團隊、寶冶首席專家顧問組,與同濟大學、上海交大、東(dong)南(nan)大(da)學(xue)等(deng)高(gao)校(xiao)合(he)作(zuo),為(wei)項(xiang)目(mu)建(jian)設(she)提(ti)供(gong)全(quan)方(fang)位(wei)施(shi)工(gong)技(ji)術(shu)支(zhi)持(chi),製(zhi)定(ding)了(le)詳(xiang)細(xi)的(de)施(shi)工(gong)組(zu)織(zhi)設(she)計(ji)和(he)應(ying)急(ji)預(yu)案(an),拉(la)開(kai)了(le)一(yi)場(chang)人(ren)與(yu)自(zi)然(ran)和(he)諧(xie)共(gong)生(sheng)的(de)建(jian)設(she)攻(gong)堅(jian)戰(zhan)。
匠心獨運,攻堅克難——
以“三級管控”體係化護航,以實證主義精神破解世界級難題
宏偉的藍圖與戰略,最終需要落在每一寸混凝土、每一榀鋼構的精準就位上。項目團隊深知,麵對無先例可循的複雜實體,必須建立一套反應敏捷、執行到位的管控體係,並以科學、嚴謹甚至敬畏的“工匠科研”態度去應對每一個細節。由此,“三級管控”機製應運而生,並貫穿始終。
“三級管控”機製:項目級戰略決策層由項目經理每日主持晨會,聚焦“未來24小時關鍵決策點”,同步核心進度、重大風險及需跨係統協調事項;每日收工前,項目經理率核心團隊開展“全覆蓋步行巡檢”,在現場直觀發現問題、當即部署。專業級戰術指揮層設立土建、鋼構、機電、裝飾、景觀等專業負責人,他們是對本專業進度、質量、安全負全責的“小項目經理”,確保各專業線在統一指揮下高效運行,同時精細處理專業間的工序銜接。作業級一線執行層由專職安全員與質檢員組成,他們擁有“一票否決”權,對所有關鍵作業麵進行不間斷、地毯式巡查,確保每一項工藝要求、每一道安全指令直達班組、落實到人。在這一嚴密體係護航下,項目團隊對三大核心難題展開了堪稱“工程實戰科研”的攻堅戰。
攻堅戰一:異形大環梁的“毫米級”長征。430米超大環梁是體育館的“脊梁”,其6.3米×4.3米mi平ping行xing四si邊bian形xing截jie麵mian內nei,密mi布bu著zhe猶you如ru人ren體ti骨gu骼ge經jing脈mai般ban的de承cheng重zhong支zhi架jia與yu預yu應ying力li管guan束shu,任ren何he定ding位wei偏pian差cha或huo混hun凝ning土tu澆jiao築zhu不bu密mi實shi,都dou將jiang導dao致zhi災zai難nan性xing後hou果guo。項xiang目mu團tuan隊dui沒mei有you貿mao然ran全quan線xian施shi工gong,而er是shi在zai現xian場chang模mo擬ni最zui不bu利li工gong效xiao條tiao件jian下xia做zuo了le一yi段duan1:1的完整試驗段。整整六個月,這裏成了露天實驗室。項目經理每日清晨第一站就到此觀察鋼筋數控彎曲的精度、見證工人如同外科手術般綁紮數十層鋼筋、檢查數千個預應力孔道的定位誤差是否控製在3毫米內。團隊每日召開現場複盤會,僅混凝土配合比就調整了數十次,直至找到兼具超高強度、優異流動性和完美外觀的“黃金配方”。正式澆築時,每段近20小時的連續作業中,技術員手持儀器每半小時檢測一次混凝土坍落度與溫度,確保性能始終如一;測量團隊利用全自動監測設備和傳感器對胎架進行實時形變監測。經過兩個半月努力,12段大環梁砼全部順利澆築完成,合龍誤差遠優於規範標準,為後續屋蓋施工奠定了基礎。
攻堅戰二:薄殼屋蓋的“空中芭蕾”與“優雅著陸”。130米跨度的體育館密肋梁薄殼混凝土屋蓋,卸載之前如同一頂巨大的“桂冠”懸於49米高空。其施工難點在於支撐體係必須承受巨大荷載,而最終拆除支撐時,屋蓋需平穩、均勻地實現受力體係轉換,從“被托舉”變為“自承重”,任何不同步都可能導致開裂。項目團隊創新采用了“重載屋蓋分級胎架盤扣組合支撐承載體係”,同時運用複雜異形結構混凝土的跳倉劃分及施工,經過無數個日夜的測量放線、工序把控、質量巡檢,最終實現屋蓋快速合龍。卸載過程中,運用“多源數據融合監測技術”,在屋蓋關鍵部位布設了數百個應變片與位移傳感器,同時配合激光掃描,實時采集應力、變形、姿態海量數據,與BIM理論模型進行動態比對。這場持續數周的“空中芭蕾”,最終以毫米級的精準度平穩完成,屋蓋完美成型,標誌著中國在大跨度混凝土殼體施工領域達到了全新高度。
攻堅戰三:多曲陡坡屋麵的“人機合一”藝術塑造。遊泳館的屋麵是覆蓋2萬平方米、最大坡度達51度的複雜三維曲麵,設計要求最終呈現光滑流暢的混凝土肌理。項目采用了國際領先的“噴射混凝土施工技術”。經驗豐富的噴射手在複雜的邊角與曲率突變區域施工。這些“噴塗藝術家”身負數十公斤重的高壓噴槍,在高空以身體為“活支架”,不斷調整站位與角度,確保混凝土均勻附著、無死角覆蓋。最終,通過人機協同,精準“塑造”了設計所期望的、如山體般自然流暢的曲麵,實現了建築藝術與工程技術的極致融合。
數智賦能,綠智融合——
以“三化協同”貫穿施工建設周期,以綠色智慧建造定義未來工地
在攻克具體技術難題的同時,項目管理團隊深刻意識到,如此複雜的項目必須依靠生產方式的係統性升級。他們強力推動“BIM技術全域化、施工過程綠色化、現場管理智慧化”的“三化協同”深度融合,將項目打造為引領行業的“綠智”建造標杆。
BIM全域化:從“三維圖紙”到“數字孿生”的認知革命。項目伊始,便構建了覆蓋建築、結構、機電、景觀全專業的高精度模型。BIM的應用遠不止於碰撞檢查,還用於前期模擬與方案預演,提前策劃場地布置大臨設施;對地下管線、結構衝突、土方平衡進行三維模擬,避免“邊幹邊改”的傳統弊病;尤其針對異形屋蓋與覆土坡度的銜接,提前優化排水路徑與覆土厚度。在過程控製與工藝創新中,針對看台板、片柱等異形清水混凝土構件,直接利用BIM模型驅動數控機床進行定型化鋼模具的精密加工,確保了複雜幾何形體的高精度還原;在機電安裝中,創新采用“基於BIM的管線以直代曲工業化預製技術”,將數萬米弧形風管、水管分解為標準直段與定型彎頭,在工廠預製後現場快速裝配,安裝效率提升300%,並大幅減少現場焊接汙染與材料損耗。
施工綠色化:從“成本項”到“價值創造源”的理念重塑。項目把綠色建造提升至與進度、安全、質量同等重要的戰略層麵,進行體係化管控,成立以項目經理為第一責任人的綠色施工領導小組,發布11項專項管理製度,將綠色指標分解到每一個分包合同和作業班組。通過優化大環梁重型支撐體係設計,采用標準化、可周轉的鋼胎架替代大量一次性木模與腳手架,節約鋼材約6000噸。在體育館大跨度屋蓋施工中,優化鋼材下料與虛擬預拚裝,節約鋼材約2000噸,並減少現場焊接量50%以上。全場推廣應用裝配式施工,如ALC牆板、成品支吊架、模塊化機房等,累計節約現場人工超過1.5萬工日,減少建築垃圾排放約70%。項目通過係統的綠色建造措施,直接創造經濟效益約939萬元,榮獲美國項目管理學會(AAPM)“綠色項目管理卓越實踐獎”、中施企協“綠色建造施工水平三星評價”。
管理智慧化:從“人海戰術”到“數據驅動”的範式轉型。項目通過自主研發的“寶冶雲”打造了一個高度集成的“智慧工地”大腦。通過物聯感知網絡,在塔吊鉤頭、高支模區域、深基坑周邊部署高清AI攝像頭與各類傳感器,自動識別人員未佩戴安全帽、區域入侵、支架位移超限等風險,實時推送警報。實行進度與資源智慧調度,應用P6軟件進行“三級四線”動態進度管理,並與“寶冶雲”平台聯通,實時采集人員、機械、材料進場與消耗數據,通過大數據分析預測進度偏差,實現資源的精準、及時調配。大規模應用VR技術對複雜工藝的沉浸式技術交底,施工人員可“進入”虛擬的機房、管廊,提前熟悉設備布局和管線走向,極大降低了施工出錯率。
精益交響,鑄就豐碑——
以全鏈條“四精”管理,交付經得起曆史檢驗的運營實體
最終的建築品質,源於對策劃、作業、協同、交付每一個環節的極致追求。項目創造性地提出並踐行了“精準策劃、精細作業、精密協同、精品交付”的全鏈條“四精”管理體係。
精準策劃:謀定而後動,預見性創造價值。在策劃階段即進行覆蓋工程全周期的施工推演。根據地下結構、主體施工、裝飾景觀等不同階段需求,進行了多達5輪的總平麵布置整體優化。精確計算材料堆場、加工棚、塔吊位置,使場內二次轉運率降低至不足5%。針對體育館大跨度清水混凝土看台,采用數字化設計+定型化模具+一次性整體澆築成型技術,實現了結構功能與裝飾效果的一體化成型。針對大麵積異形覆土綠化屋麵,模擬不同坡度區域的土壤厚度、壓實度與排水路徑,預先定製了分級固土方案與滴灌係統,有效防止水土流失,確保未來草木蔥蘢。
精細作業:標準為尺,匠心為魂。將工匠精神量化、標(biao)準(zhun)化(hua)。對(dui)於(yu)數(shu)萬(wan)平(ping)方(fang)米(mi)的(de)清(qing)水(shui)混(hun)凝(ning)土(tu),製(zhi)定(ding)了(le)嚴(yan)於(yu)國(guo)標(biao)的(de)內(nei)控(kong)標(biao)準(zhun),編(bian)製(zhi)了(le)全(quan)套(tao)作(zuo)業(ye)指(zhi)導(dao)材(cai)料(liao),對(dui)混(hun)凝(ning)土(tu)工(gong)進(jin)行(xing)實(shi)操(cao)培(pei)訓(xun)輪(lun)訓(xun)。在(zai)機(ji)電(dian)安(an)裝(zhuang)工(gong)程(cheng)中(zhong),對(dui)超(chao)過(guo)17萬平方米的管線進行綜合深化,實現各係統管線分層、分色、有序排布,機房內設備管道安裝得如精密儀器,榮獲多項行業安裝質量大獎。
精密協同:打破壁壘,交響共鳴。麵對眾多分包單位,項目建立了“日清日結、周協調、月考評”的剛性協同機製。更為突出的是,項目成功組織了三次大型“戰役式”施工,如打好“春節開局戰”,在春節期間完成世界級難度的屋蓋支撐卸載,奪取全年主動權;掀起“體育館核心結構攻堅戰”,將原計劃109天的工程量壓縮至58天完成,創造了震驚業界的“衢州速度”。舉辦“收官衝刺立功競賽”,掀起大幹熱潮,最終推動項目提前整體交付。
精品交付:以終為始,為運營而建。項目的驗收標準是以未來場館高效、安全、低碳運營的終極需求為導向。團隊與運營單位提前深度對接,在施工階段就完成了如設備檢修通道預留、智慧場館弱電係統管線預埋、能耗監測傳感器安裝等大量“看不見”但至關重要的隱蔽工程,確保了其在啟用後迅速達到最佳狀態。
衢州體育中心“三館”工程的巍然落成,是上海寶冶“12334”施工管理模式的一次成功實踐。它以“一個生態共生理念”為靈魂,以“技術與總包雙核驅動”為引擎,依托“三級管控體係”的堅實骨架,借力“BIM、綠色、智慧三化協同”的科技翅膀,最終通過“策劃、作業、協同、交付四精管理”的全鏈條閉環,將一項項世界級挑戰轉變為舉世矚目的工程奇跡,鐫刻出“綠丘”之下的時代印記。
來源:建築時報
編輯:張雨恬
相關文檔
版權說明
【1】 凡本網注明"來源:中國冶金報—中國鋼鐵新聞網"的所有作品,版權均屬於中國鋼鐵新聞網。媒體轉載、摘編本網所刊 作品時,需經書麵授權。轉載時需注明來源於《中國冶金報—中國鋼鐵新聞網》及作者姓名。違反上述聲明者,本網將追究其相關法律責任。
【2】 凡本網注明"來源:XXX(非中國鋼鐵新聞網)"的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,並不代表本網 讚同其觀點,不構成投資建議。
【3】 如果您對新聞發表評論,請遵守國家相關法律、法規,尊重網上道德,並承擔一切因您的行為而直接或間接引起的法律 責任。
【4】 如因作品內容、版權和其它問題需要同本網聯係的。電話:010—010-64411649
【2】 凡本網注明"來源:XXX(非中國鋼鐵新聞網)"的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,並不代表本網 讚同其觀點,不構成投資建議。
【3】 如果您對新聞發表評論,請遵守國家相關法律、法規,尊重網上道德,並承擔一切因您的行為而直接或間接引起的法律 責任。
【4】 如因作品內容、版權和其它問題需要同本網聯係的。電話:010—010-64411649
地址:北京市朝陽區安貞裏三區26樓 郵編:100029 電話:(010)64442120/(010)64442123 傳真:(010)64411645 電子郵箱:
中國冶金報/中國鋼鐵新聞網法律顧問:大成律師事務所 楊貴生律師 電話: Email:
中國鋼鐵新聞網版權所有,未經書麵授權禁止使用 京ICP備07016269號 京公網安備11010502033228
