達鋼搬遷最新進展
2026-04-15 22:15:02
近日,作為四川省達州市“一號工程”的達鋼搬遷升級項目傳來好消息:公輔單元煤氣發電工程第一套機組主體工程完工,預計今年6月底具備發電條件。

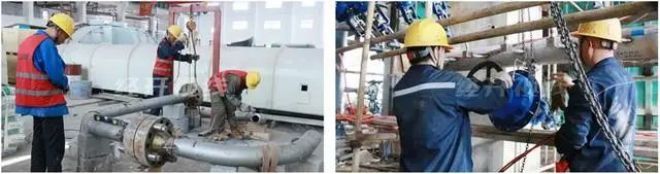

在(zai)煤(mei)氣(qi)發(fa)電(dian)工(gong)程(cheng)建(jian)設(she)現(xian)場(chang),施(shi)工(gong)人(ren)員(yuan)正(zheng)在(zai)安(an)裝(zhuang)外(wai)圍(wei)燃(ran)氣(qi)管(guan)道(dao),加(jia)速(su)推(tui)進(jin)配(pei)套(tao)輔(fu)助(zhu)設(she)施(shi)施(shi)工(gong)進(jin)度(du)。煤(mei)氣(qi)發(fa)電(dian)是(shi)達(da)鋼(gang)搬(ban)遷(qian)升(sheng)級(ji)項(xiang)目(mu)開(kai)發(fa)餘(yu)能(neng)利(li)用(yong)項(xiang)目(mu),包(bao)括(kuo)鍋(guo)爐(lu)、汽輪機、發電機及配套輔助設施。

“我們綜合利用焦化、煉鐵、煉鋼生產過程中產生的煤氣進行發電,發出的電供達鋼內部使用。這種循環模式降低了企業的生產成本,又達到了節能環保的效果。”公輔項目部煤氣發電項目機械技術員李華林說。

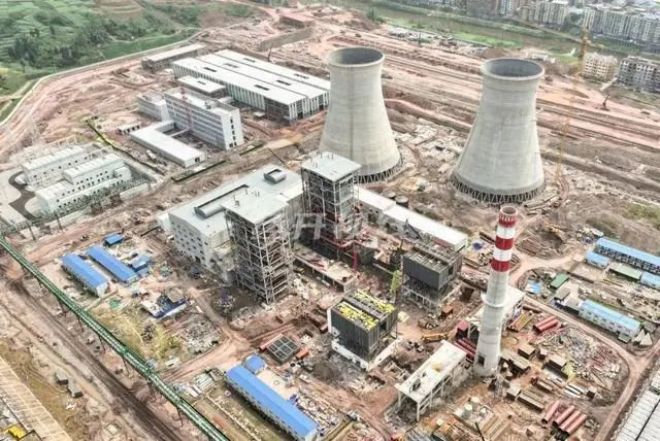

截至目前,煤氣發電工程整體進度已達到85%,其中主體工程兩台330t/h亞臨界鍋爐、兩套100MW汽輪機已安裝完成,正在進行電氣設備調試;雙曲線冷卻塔主體已完工,內部填料和淋水件安裝即將結束。
李華林介紹說,煤氣發電第一套機組主體工程已經完成,預計6月底具備發電條件,第二套機組已完成工程量的70%,預計7月底具備發電條件。
來源:達州觀察
編輯:張雨恬
相關文檔
版權說明
【1】 凡本網注明"來源:中國冶金報—中國鋼鐵新聞網"的所有作品,版權均屬於中國鋼鐵新聞網。媒體轉載、摘編本網所刊 作品時,需經書麵授權。轉載時需注明來源於《中國冶金報—中國鋼鐵新聞網》及作者姓名。違反上述聲明者,本網將追究其相關法律責任。
【2】 凡本網注明"來源:XXX(非中國鋼鐵新聞網)"的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,並不代表本網 讚同其觀點,不構成投資建議。
【3】 如果您對新聞發表評論,請遵守國家相關法律、法規,尊重網上道德,並承擔一切因您的行為而直接或間接引起的法律 責任。
【4】 如因作品內容、版權和其它問題需要同本網聯係的。電話:010—010-64411649
【2】 凡本網注明"來源:XXX(非中國鋼鐵新聞網)"的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,並不代表本網 讚同其觀點,不構成投資建議。
【3】 如果您對新聞發表評論,請遵守國家相關法律、法規,尊重網上道德,並承擔一切因您的行為而直接或間接引起的法律 責任。
【4】 如因作品內容、版權和其它問題需要同本網聯係的。電話:010—010-64411649
地址:北京市朝陽區安貞裏三區26樓 郵編:100029 電話:(010)64442120/(010)64442123 傳真:(010)64411645 電子郵箱:
中國冶金報/中國鋼鐵新聞網法律顧問:大成律師事務所 楊貴生律師 電話: Email:
中國鋼鐵新聞網版權所有,未經書麵授權禁止使用 京ICP備07016269號 京公網安備11010502033228
